В стадии строительства

Строительство теплого производственного ангара

Комплексное возведение здания «под ключ» в СЗФО. Проект реализуется в условиях сложной геологии (водонасыщенные грунты) и низких температур с полным соблюдением строительных норм.

Габариты здания 24 х 84 м, высота 8.5 м
Общая площадь 2 016 м² + АБК
Грузоподъемность 3 кран-балки (до 5т)
Статус Ведутся финальные работы
Главное фото строительства ангара Метстрой

Инженерные вызовы и опыт Метстрой

Сложная геология: почему забивные сваи?

На объекте было выявлено сильное водонасыщение грунта, что сделало применение стандартных монолитных башмаков технологически рискованным. Конструктора Метстрой приняли решение использовать железобетонные забивные сваи. Для борьбы с водой на этапе нулевого цикла мы организовали локальные дренажи и приямки, непрерывно откачивали воду мотопомпами и оперативно бетонировали, выполняя обратную засыпку до того, как вода доходила до фундаментов.

Зимнее бетонирование

Значительная часть монолитных работ пришлась на период отрицательных температур. С морозами боролись технологически: при бетонировании цокольной ленты использовались греющие кабели (ПНСВ). Для заливки подбетонки и силового промышленного пола в ангаре был собран тепловой контур и организован прогрев огромного объема здания мощными тепловыми пушками, что обеспечило идеальные условия для гидратации бетона.

Кран-балки и кровельный пирог

Металлокаркас ангара спроектирован под высокие динамические нагрузки: мощные подкрановые пути рассчитаны на одновременную работу трех кранов. В качестве кровли была выбрана современная мембрана — это инженерное решение продиктовано необходимостью надежной и герметичной установки тяжелых люков дымоудаления на большой площади.

Хронология строительства: 12 этапов

Нулевой цикл и фундамент

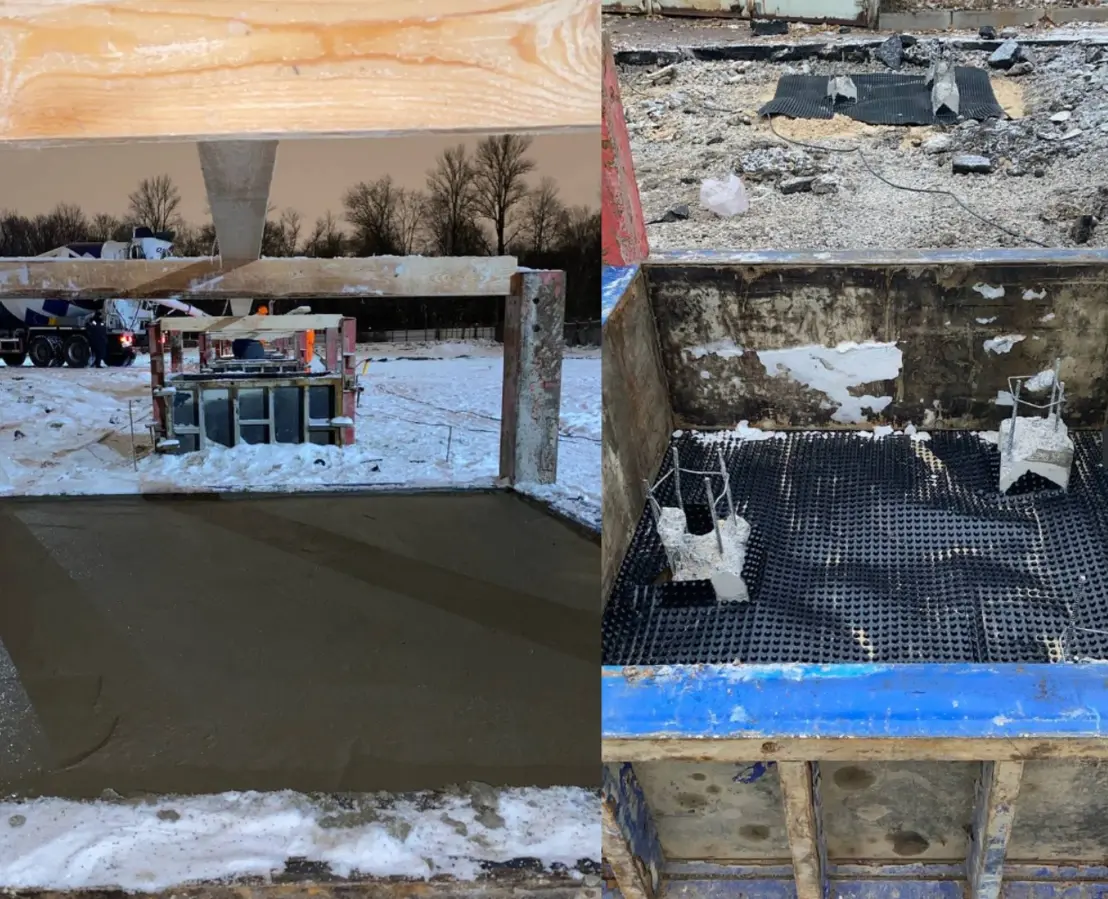

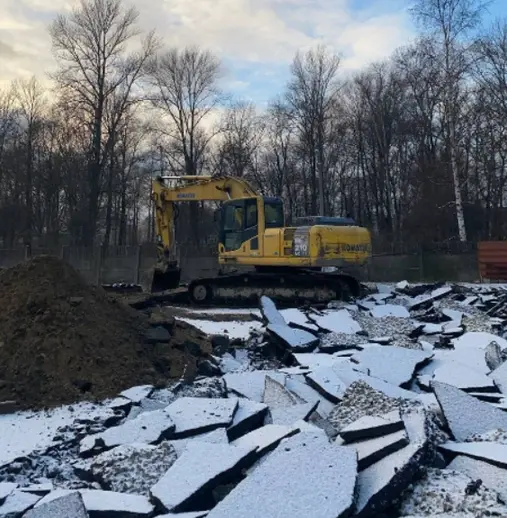

Выполнена геодезическая разбивка осей, демонтаж старого асфальта и разработка котлована собственной техникой. С помощью копра произведена забивка ЖБ-свай с последующим демонтажем оголовков. Выставлена опалубка, связаны армокаркасы, залиты ростверки. Все бетонные конструкции в земле надежно гидроизолированы праймером и битумом.

Монтаж металлокаркаса и огнезащита

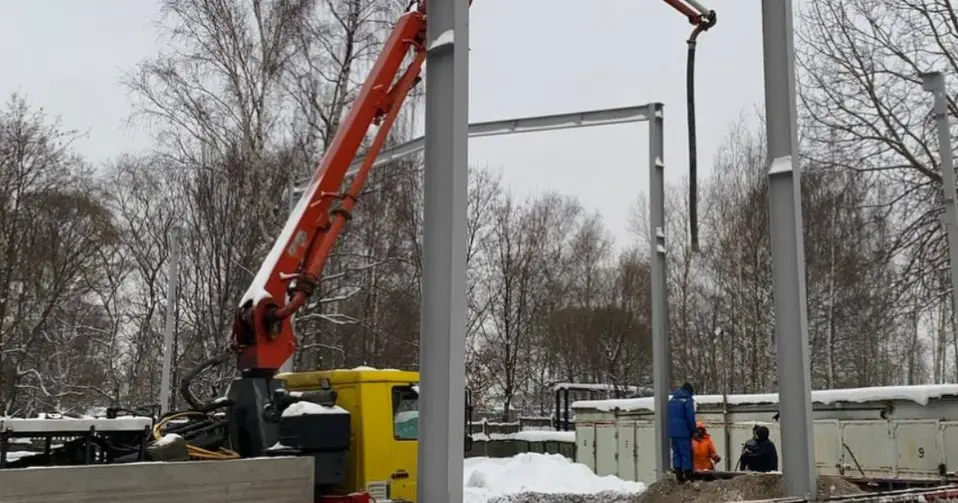

Выполнена установка несущих колонн высотой 8.5 метров. Залита цокольная лента (с применением прогрева греющим кабелем). Произведена сборка болтового металлокаркаса: монтаж стропильных ферм, прогонов и жестких связей. Значительное время занял тщательный процесс нанесения огнезащитного состава согласно требованиям промышленной безопасности.

Теплый контур и промышленные полы

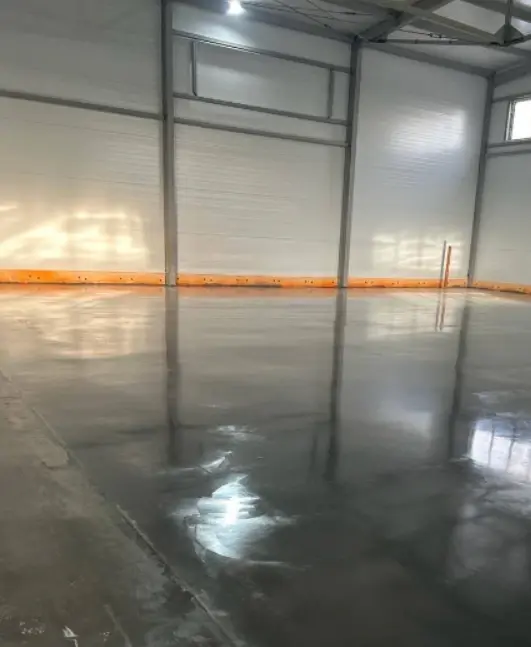

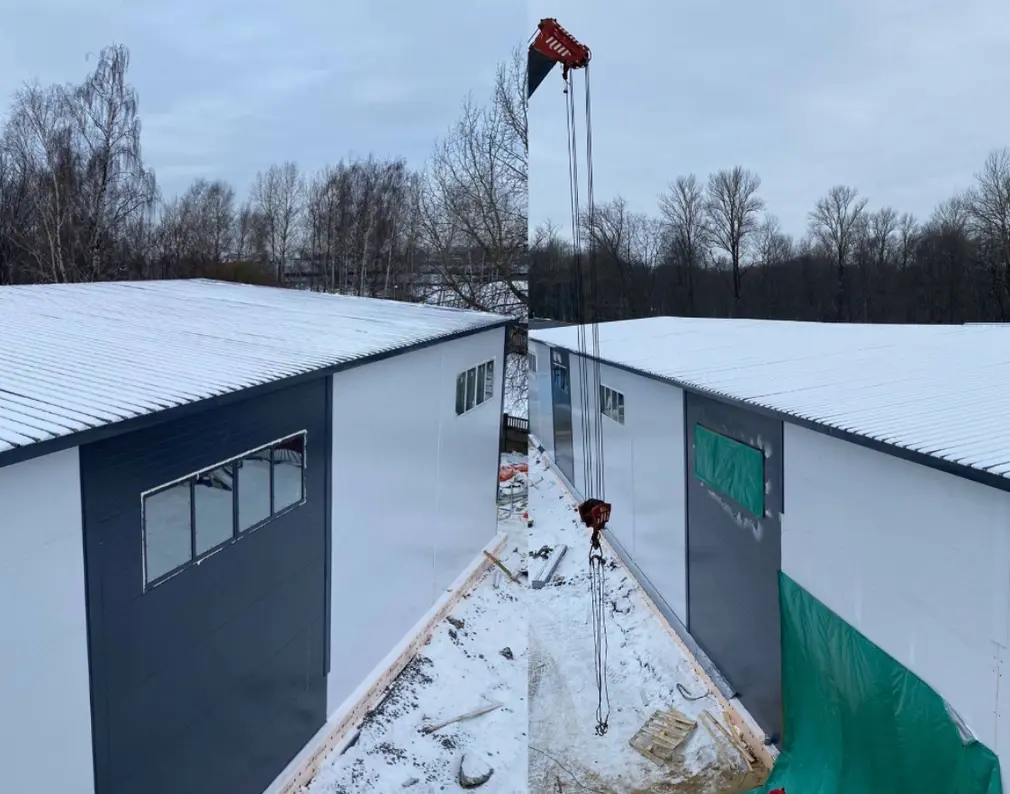

Произведен монтаж энергоэффективных стеновых сэндвич-панелей, окон и фасонных элементов. Кровля закрыта мембраной. Внутри ангара выполнена обратная засыпка основания (ПГС+щебень). Залита бетонная подготовка, связано армирование силовой плиты и уложен финишный пол. Поверхность зашлифована роторными машинами («вертолетами») с применением топпинга (MasterTop).

АБК, оснащение и финальные работы

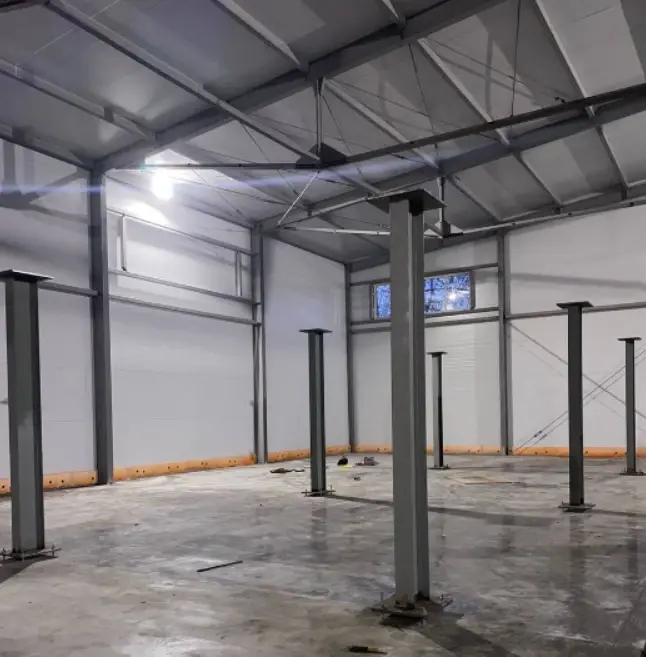

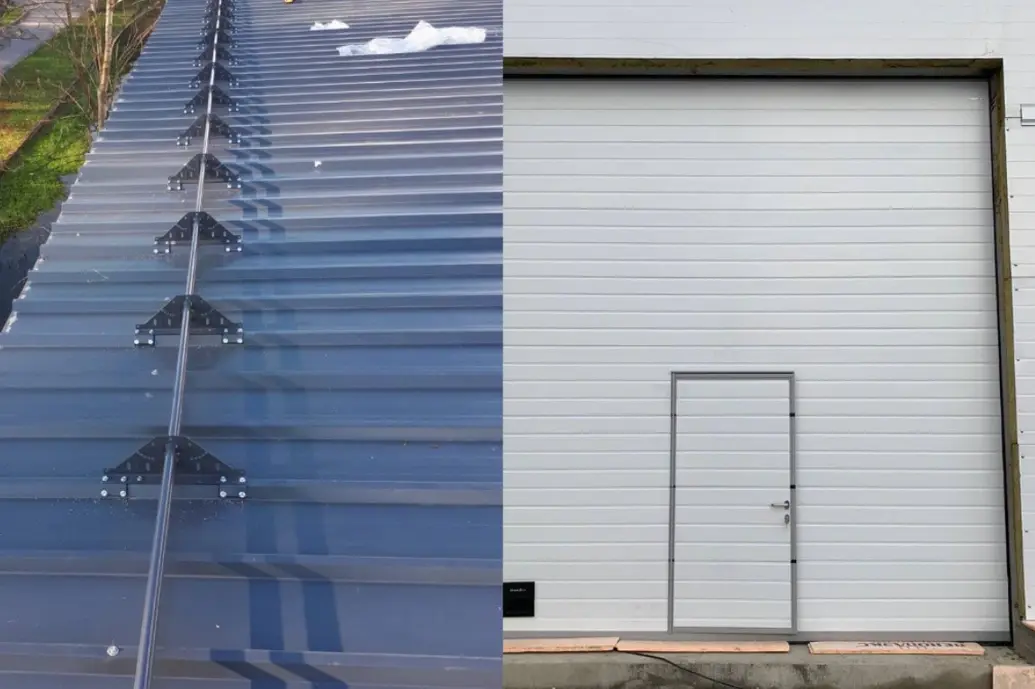

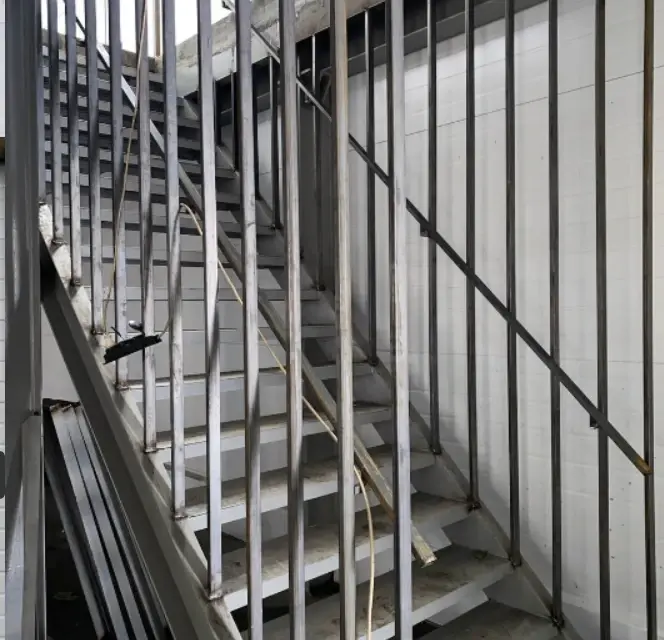

Смонтированы промышленные ворота, пандусы и системы снегозадержания на кровле. В торцевой части ангара возведено железобетонное перекрытие второго этажа, где разместился современный административно-бытовой комплекс (АБК): офисные помещения, столовая, раздевалки для персонала и кабинеты руководителей производства. Смонтированы металлические лестницы и ограждения.

Планируете строительство производственного или складского комплекса?

Доверьте проект компании, которая решает инженерные задачи любой сложности. Оставьте заявку на бесплатную консультацию главного инженера компании «Метстрой» или рассчитайте предварительную смету в нашем 3D-конфигураторе прямо сейчас

Частые вопросы по проекту

Можно ли бетонировать промышленные полы зимой без потери качества?

Да, если строго соблюдать технологию. На этом объекте мы возвели временный тепловой контур внутри ангара и использовали промышленные тепловые пушки. Это позволило создать стабильную плюсовую температуру, необходимую для правильной гидратации бетона и набора 100% проектной прочности.

Почему выбрали мембранную кровлю вместо кровельных сэндвич-панелей?

Выбор ПВХ-мембраны толщиной 150 мм обусловлен двумя факторами. Во-первых, здание оснащено мостовыми кранами, и мембрана отлично компенсирует вибрационные нагрузки. Во-вторых, по нормам промышленной безопасности требовалась установка тяжелых люков дымоудаления — мембрана позволяет герметично и безопасно выполнить сложные узлы примыкания на кровле.

Как реализован административный блок (АБК) внутри цеха?

Чтобы сэкономить площадь застройки и не возводить отдельно стоящее здание, мы спроектировали встроенный АБК. В торцевой части ангара залито капитальное межэтажное железобетонное перекрытие. На втором этаже комфортно разместились кабинеты руководства, зона приема пищи и теплые раздевалки для рабочих.
